Realny czas remontu łazienki w bloku od czego zależy i jak go zaplanować?
- Generalny remont małej łazienki w bloku (4-6 m²) trwa średnio od 10 do 14 dni roboczych, co w praktyce oznacza 2-3 tygodnie.
- Czas remontu może wydłużyć się do 4 tygodni z powodu nieprzewidzianych problemów, takich jak konieczność kucia starych tynków, wymiana instalacji czy długi czas schnięcia materiałów.
- Kluczowe etapy to: demontaż (1-2 dni), prace instalacyjne (2-4 dni), prace budowlane z przerwami technologicznymi (3-5 dni), układanie płytek (3-4 dni), biały montaż (2-3 dni) i finalne wykończenie (1 dzień).
- Ważne jest uwzględnienie formalności (zgłoszenie do spółdzielni/wspólnoty) oraz przestrzeganie regulaminu bloku, zwłaszcza ciszy nocnej.
- Najczęstsze przyczyny opóźnień to ukryte wady instalacji, krzywe ściany, problemy z dostępnością materiałów oraz niedotrzymywanie terminów przez ekipę.
Generalny remont kontra szybkie odświeżenie: kluczowe różnice w harmonogramie
Z mojego doświadczenia wynika, że kluczowe dla określenia czasu remontu jest rozróżnienie między generalnym remontem a szybkim odświeżeniem. Generalny remont to kompleksowa metamorfoza, która obejmuje wymianę instalacji wodno-kanalizacyjnej i elektrycznej, kucie starych płytek, wyrównywanie ścian i podłóg, a także układanie nowych okładzin i montaż całej armatury. Taki zakres prac, nawet w małej łazience, to przedsięwzięcie na co najmniej 2-3 tygodnie, a często i dłużej.
Z kolei szybkie odświeżenie to znacznie mniej inwazyjna opcja. Mówimy tu o pracach takich jak malowanie ścian (często na istniejących płytkach lub po ich usunięciu bez kucia tynków), wymiana samej armatury (umywalki, WC, baterii) bez ingerencji w instalacje, czy odnowienie fug. Taki remont może zająć od kilku dni do maksymalnie tygodnia, co jest idealnym rozwiązaniem, gdy potrzebujesz szybkiej zmiany bez dużych kosztów i długotrwałych niedogodności.
Metraż ma znaczenie: jak wielkość łazienki wpływa na długość prac?
Nie da się ukryć, że metraż łazienki ma bezpośredni wpływ na długość prac. Większa powierzchnia to więcej metrów kwadratowych do kucia, tynkowania, wylewania i układania płytek. Chociaż demontaż armatury czy prace instalacyjne mogą trwać podobnie, to już prace budowlane i wykończeniowe będą proporcjonalnie dłuższe. W tym artykule skupiam się na małej łazience o powierzchni 4-6 m², która jest typowa dla bloków, i dla niej podaję konkretne ramy czasowe. Pamiętaj, że każdy dodatkowy metr kwadratowy może wydłużyć prace o dzień lub dwa.
Dostępność fachowców i dostawy materiałów: ukryte pożeracze czasu
Często niedocenianym, a jednak bardzo realnym czynnikiem wpływającym na czas remontu jest dostępność dobrej ekipy remontowej oraz terminowość dostaw materiałów. W szczycie sezonu na fachowców trzeba czekać tygodniami, a nawet miesiącami. Podobnie z materiałami płytki, armatura czy specjalistyczne elementy wyposażenia mogą mieć długie terminy realizacji, zwłaszcza jeśli są to produkty na zamówienie. Zawsze doradzam, aby planować te aspekty z dużym wyprzedzeniem. Zamówienie płytek czy ceramiki na kilka tygodni przed startem prac to podstawa, aby uniknąć frustrujących przestojów, które potrafią wydłużyć remont o całe dni, a nawet tygodnie.
Krzywe ściany i stare instalacje: jak nieprzewidziane "niespodzianki" mogą wydłużyć remont?
Remontując łazienkę w starym bloku, niemal zawsze musimy liczyć się z "niespodziankami". Najczęściej są to krzywe ściany i podłogi, które wymagają dodatkowego wyrównywania, a to z kolei generuje dodatkowy czas na tynkowanie, wylewki i ich schnięcie. Kolejnym problemem są stare, nieszczelne lub nieprawidłowo wykonane instalacje wod-kan czy elektryczne. Odkrycie ich na etapie demontażu często wymusza całkowitą wymianę, co jest niezbędne dla bezpieczeństwa i funkcjonalności, ale jednocześnie znacząco wydłuża harmonogram prac o co najmniej 2-3 dni, a czasem i więcej.

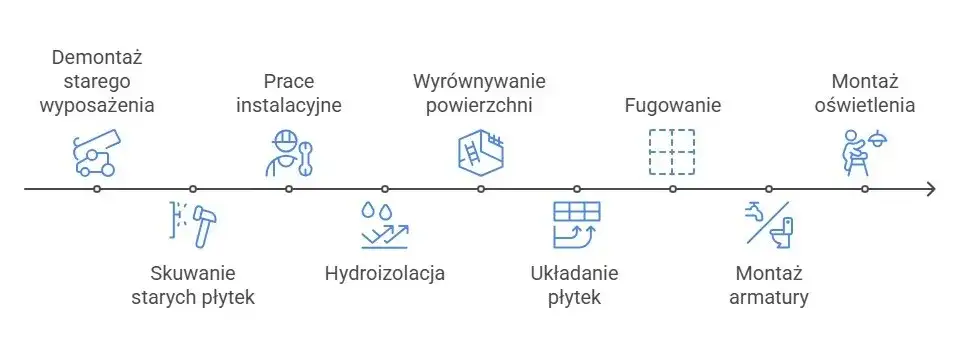

Remont łazienki w bloku krok po kroku: szczegółowy harmonogram
Przygotowałam dla Ciebie szczegółowy harmonogram, który pozwoli Ci lepiej zrozumieć, co dzieje się na każdym etapie remontu i ile czasu to zajmuje w przypadku generalnego remontu małej łazienki (4-6 m²).
Dni 1-2: przygotowanie, kucie i wielki bałagan jak przetrwać demontaż?
Pierwsze dni to zawsze najbardziej brudny i głośny etap. Zaczynamy od zabezpieczenia mieszkania, aby kurz i gruz nie rozprzestrzeniły się po całym domu. Następnie przystępujemy do demontażu starej armatury, mebli, a co najważniejsze kucia płytek i tynków. To właśnie na tym etapie często wychodzą na jaw wspomniane wcześniej "niespodzianki" w postaci krzywych ścian czy starych instalacji. Kluczowe jest sprawne wywiezienie gruzu i przygotowanie powierzchni pod nowe instalacje.
- Zabezpieczenie podłóg i mebli w sąsiadujących pomieszczeniach.
- Demontaż starej armatury (WC, umywalka, wanna/prysznic).
- Kucie płytek ze ścian i podłóg.
- Kucie tynków (jeśli wymagane).
- Wyniesienie i wywóz gruzu.
Dni 3-5: prace hydrauliczne i elektryczne fundamenty nowej łazienki
Po demontażu przychodzi czas na serce każdej łazienki instalacje. To moment na wymianę rur wodno-kanalizacyjnych, przeróbki instalacji elektrycznej (przesunięcie gniazdek, punktów świetlnych) oraz montaż stelaża podtynkowego WC. Podkreślam, że precyzja i prawidłowe wykonanie na tym etapie są absolutnie kluczowe. Błędy tutaj mogą skutkować kosztownymi awariami w przyszłości, dlatego warto postawić na sprawdzonego fachowca. To fundament, na którym opierać się będzie cała funkcjonalność i bezpieczeństwo Twojej nowej łazienki.
Dni 6-9: tynki, wylewki i hydroizolacja czyli o kluczowej roli przerw technologicznych
Ten etap to czas prac budowlanych, które wymagają cierpliwości. Mamy tu do czynienia z tynkowaniem, wyrównywaniem ścian i podłóg (wylewki samopoziomujące) oraz wykonaniem hydroizolacji. I tu pojawia się kluczowa kwestia: przerwy technologiczne. Nie można ich przyspieszać! Wylewka samopoziomująca potrzebuje od 24 do 72 godzin na wyschnięcie, hydroizolacja (nakładana zazwyczaj w dwóch warstwach) wymaga 12-24 godzin na warstwę, a gładzie do 24 godzin na warstwę. Przyspieszanie tych procesów to proszenie się o problemy pękanie, odspajanie się materiałów czy rozwój pleśni. To czas, kiedy ekipa może zająć się innymi pracami lub po prostu czekać, aż materiały osiągną odpowiednią twardość i suchość.
Dni 10-12: układanie płytek i fugowanie precyzja, która wymaga czasu
Kiedy ściany i podłogi są już równe i suche, przychodzi czas na układanie płytek. Zazwyczaj zaczynamy od ścian, a dopiero potem przechodzimy do podłogi. To etap, który wymaga dużej precyzji, doświadczenia i zmysłu estetycznego. Każda płytka musi być idealnie ułożona, a wzór zachowany. Fugowanie odbywa się zazwyczaj dzień po ułożeniu ostatnich płytek, aby klej miał czas na związanie. Nie da się tego etapu przyspieszyć bez uszczerbku na jakości i wyglądzie końcowym.
Dzień 13: czas na "biały montaż" kiedy łazienka zaczyna nabierać kształtów?
To jeden z najbardziej satysfakcjonujących momentów remontu, bo łazienka wreszcie zaczyna przypominać łazienkę! Na tym etapie montujemy wannę lub kabinę prysznicową, umywalkę, miskę WC, a także wszystkie baterie. Jeśli sufit nie został pomalowany wcześniej, to jest to również dobry moment na jego odświeżenie. Widok zamontowanej ceramiki i armatury to dla wielu klientów znak, że koniec jest bliski.
Dzień 14: finalne szlify montaż oświetlenia, mebli i ostatnie poprawki
Ostatni dzień to czas na dopracowanie detali. Montujemy oświetlenie, lustro, szafki, półki i wszelkie akcesoria łazienkowe. Ważne jest także silikonowanie wszystkich szczelin (np. wokół wanny czy brodzika) oraz dokładne sprzątanie po remoncie. To moment, kiedy dbałość o detale sprawia, że łazienka staje się nie tylko funkcjonalna, ale i estetycznie dopracowana. Po tym etapie możesz już cieszyć się swoją nową, piękną łazienką!
Najczęstsze przyczyny opóźnień w remoncie łazienki i jak ich unikać
Problem z wilgocią i schnięciem materiałów wróg numer jeden Twojego harmonogramu
Jak już wspomniałam, czas schnięcia materiałów to najczęstszy, a zarazem najbardziej podstępny wróg harmonogramu. Wylewka, hydroizolacja, a nawet gładzie każdy z tych materiałów potrzebuje swojego czasu, aby prawidłowo związać i wyschnąć. Przyspieszanie tego etapu jest niezwykle ryzykowne. Może prowadzić do pękania płytek, odspajania się materiałów, a w najgorszym wypadku do rozwoju pleśni pod powierzchnią, co w przyszłości będzie wymagało kolejnego, kosztownego remontu. Zawsze powtarzam: lepiej poczekać dzień dłużej, niż ryzykować poważne problemy.
Błędy w pomiarach i zamówieniach jak zła logistyka zatrzymuje całą pracę?
Błędy ludzkie są niestety nieuniknione, ale w remontach mogą kosztować nas czas i pieniądze. Niewłaściwe pomiary, złe zamówienia (za mało materiału, niewłaściwy typ płytek, uszkodzenia w transporcie) lub po prostu opóźnienia w dostawach potrafią zatrzymać całą pracę na długie dni. Wyobraź sobie, że ekipa jest gotowa do układania płytek, a okazuje się, że brakuje kilku sztuk lub są uszkodzone. To oznacza przestój i oczekiwanie na dostawę. Aby tego uniknąć, zawsze zalecam dokładne planowanie, weryfikację każdego zamówienia i zamawianie materiałów z odpowiednim wyprzedzeniem, najlepiej z niewielkim zapasem.Współpraca z ekipą: jak skutecznie planować i egzekwować terminy?
Wybór odpowiedniej ekipy to połowa sukcesu, ale równie ważna jest skuteczna współpraca i komunikacja. Zawsze polecam:
- Wybierz sprawdzoną ekipę: Z referencjami, doświadczeniem w remontach w blokach.
- Podpisz pisemną umowę: Koniecznie z jasno określonym zakresem prac, harmonogramem i ewentualnymi karami umownymi za opóźnienia.
- Ustal kanały komunikacji: Regularne spotkania na budowie lub codzienne krótkie rozmowy telefoniczne pomagają monitorować postępy.
- Bądź dostępny: Ekipa często potrzebuje szybkich decyzji, aby uniknąć przestojów.
- Reaguj na problemy: Jeśli widzisz, że coś idzie nie tak, rozmawiaj z wykonawcą od razu, szukając wspólnego rozwiązania.
Formalności remontowe w bloku: o czym musisz pamiętać?
Zgłoszenie do spółdzielni lub wspólnoty kiedy jest absolutnie konieczne?
Większość remontów łazienek, które nie ingerują w konstrukcję budynku, nie wymaga pozwolenia na budowę. Jednakże, mieszkając w bloku, musisz pamiętać o regulaminie spółdzielni lub wspólnoty mieszkaniowej. Bardzo często wymagają one zgłoszenia planowanych prac, zwłaszcza jeśli wiążą się one z ingerencją w piony wodno-kanalizacyjne (części wspólne) lub zmianą układu funkcjonalnego łazienki (np. przeniesienie WC). Zawsze sprawdź regulamin swojej wspólnoty lub spółdzielni, aby uniknąć nieporozumień i ewentualnych kar.
Jak zadbać o dobre relacje z sąsiadami podczas uciążliwego remontu?
Remont w bloku to zawsze uciążliwość dla sąsiadów. Hałas, kurz, zajęte miejsca parkingowe to wszystko może prowadzić do konfliktów. Dlatego zawsze radzę:
- Poinformuj sąsiadów: Wywieś ogłoszenie na klatce schodowej z informacją o planowanym remoncie, jego orientacyjnym czasie trwania i godzinach głośnych prac.
- Przeproś za niedogodności: Krótkie, uprzejme przeprosiny czynią cuda.
- Podaj kontakt: Możesz zostawić swój numer telefonu na ogłoszeniu, aby sąsiedzi mogli zgłosić ewentualne problemy bezpośrednio Tobie.
- Używaj windy towarowej: Jeśli jest dostępna, korzystaj z niej do transportu materiałów i gruzu, aby nie brudzić windy osobowej.
Przestrzeganie ciszy nocnej i regulaminu porządku domowego klucz do spokojnego remontu
To podstawa! Każdy blok ma swój regulamin dotyczący godzin, w których można prowadzić głośne prace. Zazwyczaj jest to od 8:00 do 18:00 w dni robocze, z zakazem prac w weekendy i święta. Bezwzględne przestrzeganie tych zasad jest kluczem do spokojnego remontu i dobrych relacji z sąsiadami. Nieprzestrzeganie ich może skutkować skargami, interwencją administracji, a nawet policji, co z pewnością nie przyspieszy prac, a jedynie wygeneruje dodatkowy stres.

Jak skrócić czas remontu łazienki? Sprawdzone sposoby i rozwiązania
Wybór materiałów i technologii: czy wielkoformatowe płytki i gotowe moduły to oszczędność czasu?
Nowoczesne technologie i materiały mogą realnie przyspieszyć remont, ale wymagają też odpowiedniego podejścia. Wielkoformatowe płytki, choć trudniejsze w transporcie i obróbce, na dużych powierzchniach wymagają mniej fugowania i mogą być układane szybciej. Systemy hydroizolacji w płynie schną szybciej niż tradycyjne folie w płynie, a gotowe moduły podtynkowe (np. do WC) upraszczają prace instalacyjne. Ważne jest jednak, aby wykonawca miał doświadczenie w pracy z takimi rozwiązaniami, ponieważ ich nieprawidłowe zastosowanie może przynieść więcej szkody niż pożytku.
Zgrana ekipa remontowa dlaczego jeden sprawdzony wykonawca to podstawa?
Z mojego doświadczenia wynika, że jedna, zgrana i sprawdzona ekipa to podstawa efektywnego remontu. Gdy wszyscy fachowcy pracują razem, znają się i potrafią koordynować swoje działania, unika się przestojów i problemów komunikacyjnych. Zatrudnianie wielu niezależnych specjalistów (hydraulik, elektryk, płytkarz) często prowadzi do sytuacji, w której jeden czeka na drugiego, co generuje opóźnienia i frustrację. Dobra, kompleksowa ekipa potrafi zaplanować prace tak, aby minimalizować czas oczekiwania.Przeczytaj również: Uszczelnienie drzwi w bloku: Cisza, ciepło i niższe rachunki krok po kroku
Szczegółowy projekt i lista zakupów: jak dobre planowanie procentuje na każdym etapie?
Nie mogę wystarczająco podkreślić, jak ważne jest dokładne planowanie. Szczegółowy projekt łazienki, uwzględniający układ instalacji, rozstaw punktów elektrycznych, wymiary mebli i armatury, to mapa drogowa dla ekipy. Dzięki niemu unikamy improwizacji i błędów na budowie. Równie istotna jest kompletna lista zakupów, zawierająca wszystkie materiały od płytek, przez kleje, fugi, hydroizolację, aż po baterie, lustra i akcesoria. Pamiętaj o uwzględnieniu zapasu materiałów (zazwyczaj 10-15% płytek). Dobre planowanie minimalizuje przestoje, błędy i niepotrzebne wycieczki do sklepu, co realnie przyspiesza cały proces remontowy.
- Dokładny rysunek techniczny łazienki z wymiarami.
- Rozmieszczenie wszystkich punktów wod-kan i elektrycznych.
- Wybór konkretnych modeli armatury i mebli.
- Kompletna lista materiałów budowlanych i wykończeniowych.
- Harmonogram dostaw materiałów.
